當前位置:首頁 > 政策 > 規范性文件 > 關于印發《咸寧高新區工業建設項目施工圖聯合審查政府購買服務實施辦法》的通知

關于印發《咸寧高新區工業建設項目施工圖聯合審查政府購買服務實施辦法》的通知

索引號 : 000014349/2025-00311 文       號 : 咸高辦發〔2024〕5號

主題分類: 政務公開 發文單位: 咸寧高新區辦公室

名       稱: 關于印發《咸寧高新區工業建設項目施工圖聯合審查政府購買服務實施辦法》的通知 發布日期: 2025年01月03日

有效性: 有效 發文日期: 2024年12月31日

各辦(部、局)、市直派出機構:

《咸寧高新區工業建設項目施工圖聯合審查政府購買服務實施辦法》經高新區常務會研究同意,現印發給你們,請認真貫徹執行。


咸寧高新區辦公室

2024年12月31日


咸寧高新區工業建設項目施工圖聯合審查政府購買服務實施辦法


第一章?總則

第一條?為貫徹落實《國務院辦公廳關于全面開展工程建設項目審批制度改革的實施意見》(國辦發〔2019〕11號)《省人民政府辦公廳關于印發以控制成本為核心優化營商環境若干措施的通知》(鄂政辦發〔2022〕52號)《省優化營商環境領導小組關于印發<2023年以控制成本為核心優化營商環境行動方案>的通知》(鄂營商發〔2023〕4號)要求,進一步深化“放管服”改革,學習借鑒兄弟單位先進經驗做法,推行政府購買服務方式開展施工圖聯合審查,打造一流營商環境,根據《政府購買服務管理辦法》(財政部令第102號)規定,特制定本辦法。

第二條?本辦法推行政府購買服務方式開展施工圖聯合審查(以下簡稱購買施工圖審查服務),是政府使用財政性資金,通過發揮市場機制作用,將施工圖審查服務交由具備相應資格的施工圖審查機構(以下簡稱審查機構)承擔。

第三條?購買施工圖審查服務應遵循積極穩妥、有序實施、注重實效、公開擇優、統一定費的原則,突出公共性和公益性,努力為社會提供優質高效的公共服務,切實提高財政資金使用效率。

第四條?實施購買施工圖審查服務的項目范圍為按國家、省、市有關規定必須進行施工圖審查的工業建設項目(同時與高新區管委會簽訂招商合同),并經高新區管委會同意進行購買施工圖審查服務的建設項目。

第五條?政府購買施工圖審查服務的購買主體為咸寧高新區政務服務局(以下簡稱高新區政務局)。

第二章 審查機構選定

第六條?按照公平、公正、公開競爭原則,建設單位可自行將審查任務委托給具備相應資格的審查機構。

第七條?建設單位應向委托的審查機構出具審查任務確認函,并將相關資料報送審查機構審查。

第八條?審查機構對相關資料進行復核后,與建設單位簽訂服務合同。

第九條?大型房屋建筑工程的施工圖聯合審查時限為10個工作日;中型及以下房屋建筑工程的施工圖聯合審查時限為7個工作日。以上時限含勘察報告審查時間,不含施工圖修改時間和施工圖審查機構的復審時間。

第十條?被委托審查機構無正當理由的,不得拒絕提供項目施工圖審查服務。建設單位無正當理由的,不得否定委托的審查結果。

第三章 資金保障

第十一條?高新區政務局核發施工許可的工業建設項目,按規定必須進行審查的,其施工圖設計文件審查費用不再向建設單位收取,統一由高新區財政資金支付。

第十二條?高新區財政金融局原則上承擔工業建設項目施工圖設計文件的所有審查費用,但由于工業項目建設單位自身原因導致重新審查的,重新審查費用由建設單位自行承擔。

第十三條?審查機構出具審查意見告知書后,因建設單位原因,審查工作無法完成的,建設單位出具終止審查證明并通知審查機構終止審查,審查費用由建設單位與審查機構按計費標準協商解決,財政不負擔此項費用。

第十四條?建設單位收到建設工程施工圖審查意見告知書后,應及時組織勘察、設計單位落實審查意見,并及時報送復審,復審不再另行收費。審查機構所提交的審查結果不符合有關規定或要求的,不再加收審查費用。

第十五條?施工圖審查收費以建設單位一次性送審項目建筑面積為基數、按規定標準優惠40%后分檔累進計收。審查機構憑施工圖聯合審查服務合同、審查合格證明文件及審查費用優惠后的結算發票,每季度末向高新區政務局申請撥付審查費用。

第十六條?咸寧市自然資源和城鄉建設局負責高新區范圍內工業建設項目施工圖審查質量監督檢查。高新區財政金融局負責高新區范圍內工業建設項目購買施工圖審查服務資金的預算安排及執行監督。上述兩個部門根據審查內容的變化、人工成本變化等實際情況對計費標準適時調整。

第四章 附則

第十七條?任何單位或個人發現施工圖審查服務過程中存在違反本辦法及相關法律法規的行為可向高新區政務局投訴或舉報。

第十八條?本《實施辦法》不溯及既往,自發布之日起施行,有效期暫為兩年,具體政策條款由咸寧高新區政務局負責解釋。


附件:咸寧高新區工業建設項目施工圖設計文件審查結算標準

—?3?—


附件:


咸寧高新區工業建設項目施工圖

設計文件審查結算標準


1、?計算規則

(一)以建設單位一次性送審項目的“建筑面積”為計費基數。

(二)單個項目審查費用金額低于4000元的按4000元計算。

(三)審查機構收費一律按標準優惠40%后執行。

(四)審查合格后重大設計變更。

1.“修改重審費用”按“原審查費用”下浮30%。

2.“修改審查費用”按“各專業占總體的比例”ד各專業的修改系數”ד原審查費用”計算。

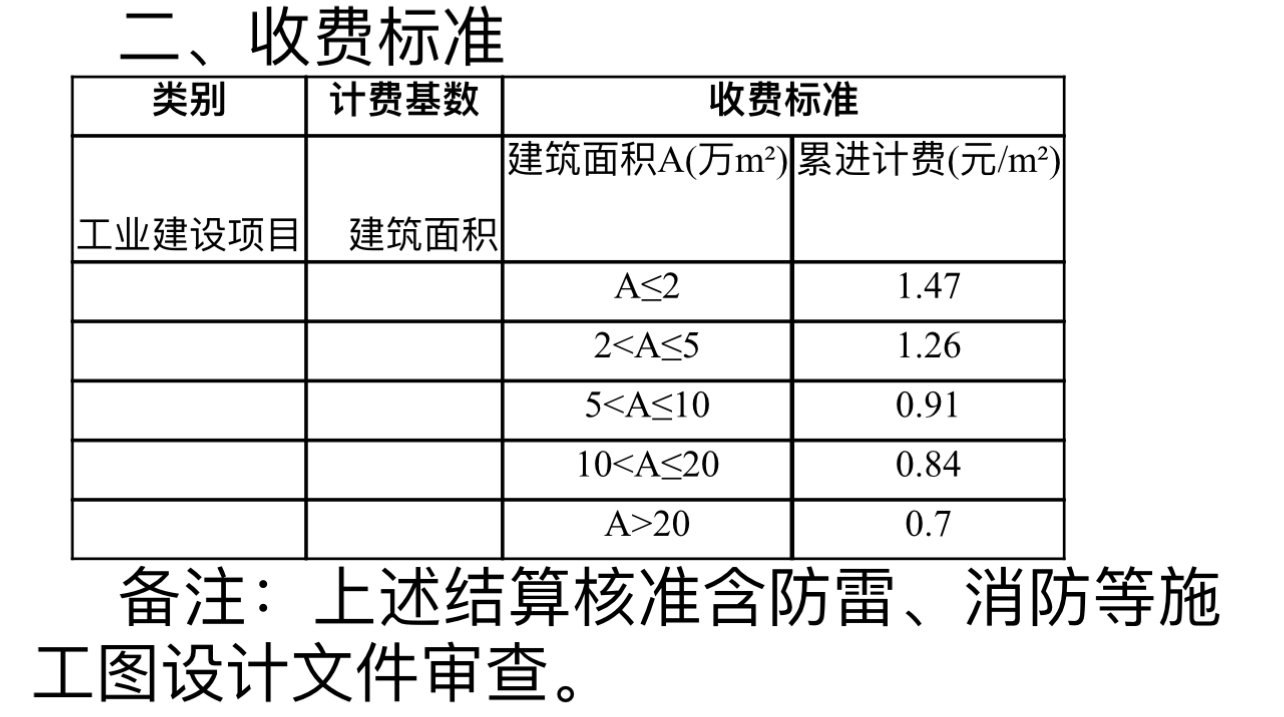

3.各專業所占審查費用比例按建筑30%、結構40%、電氣10%、給排水10%、暖通10%計算。



相關文檔:【問答解讀】《咸寧高新區工業建設項目施工圖聯合審查政府購買服務實施辦法》政策解讀
